一条工務店の着工・基礎工事の進捗を写真14枚付きでご紹介します。
- 家づくりに興味がある方!(特に一条工務店🏠)
- これから基礎工事を迎える予定の方!
- 基礎工事の現場を見に行くことができない方!
建築現場をなかなか見に行くことができないんだけど、どうやって状況を確認すればいいんだろう?
仕事が忙しい人や遠方で家づくりをする人もいると思う。
私達も東京から新潟で家づくりをしているから、頻繁に見に行くことが難しいよね。。。
一条工務店では建築進捗レポートを定期的に送ってくれるよ!
どんなレポートが届くのか紹介するね。
このブログ記事では、一条工務店の基礎基準と照らし合わせて、着工・基礎工事の進捗をご紹介させて頂きます。
私達の率直な感想も混じえていますので、ぜひ最後までお読みください!
目次
一条工務店の基礎基準

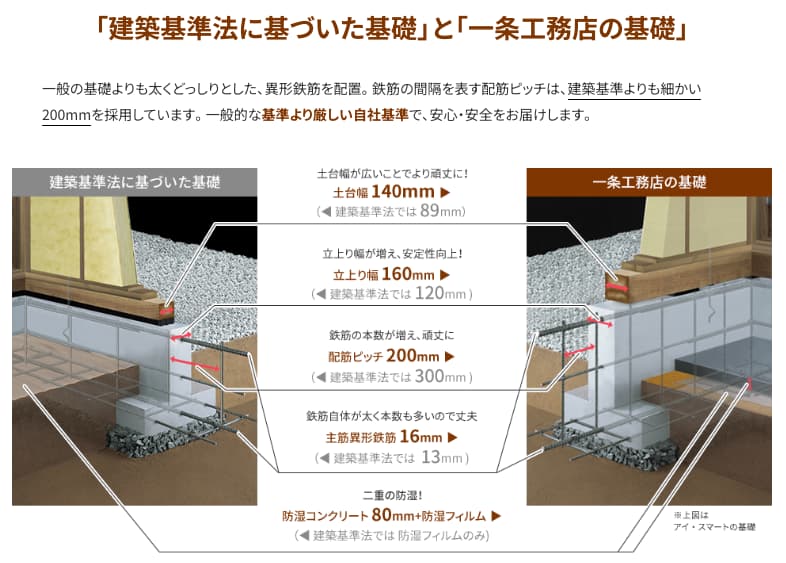

進捗報告の前に、一条工務店の基礎基準をご紹介します。
一条工務店の基礎基準をご確認頂いた上で進捗レポートを見ると、確認すべきポイントがわかりますよ!
建築基準法を遵守するために、より厳しい一条ルールを設定しているんですね!
一条工務店のほとんどの商品に対応しています(*^^*)
- グランスマート
- グランセゾン
- アイスマート etc.
着工・基礎工事の進捗報告
着工・基礎工事の進捗を、以下の通り写真つきでご紹介します。
- 鉄筋組立て工事の様子
- 基礎工事の様子
着工から基礎工事の完了まで、おおよそ1ヶ月でした。
鉄筋組立て工事の様子
(写真を撮るときは瓶ビールのケースを片付けて欲しかったなー。。。)
基礎の鉄筋組みが完了しました。
ここから、いよいよコンクリート打設の準備に入ります。
鉄筋組立て工事ってこんな感じなんですね。
縦向きのフェンス?みたいになっているのは、間取りの形かな?
鉄筋の間隔によっても、基礎の強度が大きく異なります。ベース、立ち上がりの各鉄筋の間隔が、一条工務店の高耐震基礎の基準通りか確認しました。
一条工務店の基準通りだったということですね!
写真からは200 mm間隔であり、一条工務店の基準通り(200 mm)。
写真の測定値と一条工務店の基礎基準を一緒にご報告いただけるともっと嬉しいなと感じました。
頻繁に現場を見に行けない分、写真で安心感を得たいです!
深基礎部分の配筋状況を確認しました。
深基礎は私達の間取り特有です。
土地に傾斜があるため、面を平らにするために以下から選択する必要がありました。
- 土を掘って後ろを下げる(追加の残土処分費用発生)
- 深基礎で前を持ち上げる(オプション追加)
住宅密集地のため、少しでも採光をよくするために深基礎で持ち上げることに決めました!
耐力上、特に重要となる主筋ほか、腹筋、あばら筋など、それぞれの鉄筋が、規定の径のものが施工されていることを確認しました。
鉄筋の大きさチェックですね!
鉄筋径が20 mmあり、一条工務店の基礎基準(16 mm)よりも品質が良さそうでした!
基礎工事の様子
ベースコンクリートと呼ばれる基礎の底の部分のコンクリートの流し込みが完了しました。
基礎だけを見ると、あれ?。家小さくない?・・・と不安になりました。
これはほとんどの施主が感じるらしいので気にしなくて大丈夫!
引渡し時に立派な家が出来上がっています(*^^*)
コンクリートの急激な乾燥を避け、ひび割れを防止するため、建築基準法施行令で定められた型枠存置期間をもとに養生を行いました。
養生期間は気温等によって微妙に異なるようですが、レポートにはこの点が細かく記載されていませんでした。
何となくですが、コメントは使い回しで写真を張り替えているんだろうな・・・と感じました。
基礎の幅が規定以上になっていることを確認しました。
立上り幅のことだよね?
そうだね。
160 mmあるので、一条工務店の基準通りだね!
基礎の長さが図面通り施工されていることを確認しました。
これは・・・。何かな?
これは、わからないね。・・・笑。
(お問い合わせしましたが、回答がありませんでした。)
内土間の部分からの熱の逃げを防ぐために、断熱材を施工しました。
玄関の土間エリアに断熱材が入っているんだね!
(ほうきを片付けてから写真を撮ってほしいなー笑)
基礎工事が完了しました。
これから、土台据え、上棟と進みまして、徐々にお住まいの形が出来上がってまいります。
はーい!
楽しみにしています!
ホースめっちゃ見えてるよ!笑
給水は給水ヘッダーを通って各水栓へと流れます。
水圧が一定となり、水圧変化で起こるウォーターハンマー現象などを抑えます。
これは他のハウスメーカーでも見るやつだね。
一条工務店特有ではないね。
ウォーターハンマー現象とは、水の流れが急に止まることにより、水道管内の圧力が変化し衝撃音が発生することです。
漏水等の原因にもなるので、施主検査の時は水を流して異音がしないか確認したいですね。。。
排水管の継手に透明な部材を用いることで、接着剤の塗布状況がわかり、確実な施工を行うことができます。
継手部分に接着剤が塗布されていることを確認いたしました。
排水管の部分、穴空いてない?
聞きたいことは全部聞いておこう!
(お問い合わせしましたが、回答がありませんでした。)
今後の建築スケジュール 〜グランスマート〜
今後の建築スケジュールは以下の通りです。
私達は一条工務店のグランスマートを契約しました。
上棟で家の形が出来上がるようです!!新居の完成が楽しみ😻
一条工務店の上棟は2〜3日で終わると聞いています。
ビックリですよね。。。
一条工務店の家づくりスケジュールの概要はこちらでもご紹介しています。
全体像をサクッと確認したい場合にご確認ください(*^^*)。
まとめ 〜着工・基礎工事の進捗報告〜
最後に着工・基礎工事の進捗報告について、まとめさせて頂きます。
- 一条工務店は建築基準法以上に厳しい基準を設定して施工されています。
- 鉄筋組立て工事・基礎工事が一条工務店の基準に合致しているのか、写真つきでご紹介しました。
- レポートの使いまわし感を少し感じました。施主ごとに少し表現を変えてもらえると嬉しいですね😹
一条工務店の基礎基準と写真を照らし合わせると、家づくりの知識が深まります!!!
わからないことがあれば、たくさん聞いてみましょう!
マイホームへの愛着がより強くなると思います。
最後までお読みいただきありがとうございました。
